2007年一级建造师《房屋建筑工程》考试试卷及答案

时间:2009-06-29  来源:建设工程教育网  作者:

李铁:被误读的城镇化 2013城市发展与规划大会
2013年4月29-5月5日 张家界城镇体系规划
难题与对策:城镇化的路径选择 长沙天心城市设计

2.分歧1中,施工单位的要求是否合理?业主的建议是否妥当?分别说明理由。

3.分歧2中,哪方的意见合理?说明理由。

4.分歧3中,业主的要求是否合理?说明理由。

5.分别指出情况1~情况4中的不妥之处,并说明正确做法。

6.施工单位对该塔吊投入使用的前提条件是什么?

(五)

背景资料

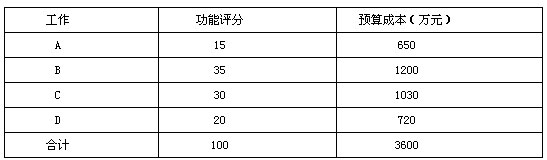

某施工单位承接了某项工程的总包施工任务,该工程由A、B、C、D四项工作组成,施工场地狭小。为了进行成本控制,项目经理部对各项工作进行了分析,其结果见下表:

工程进展到第25周5层结构时,公司各职能部门联合对该项目进行突击综合大检查。

检查成本时发现:

C工作,实际完成预算费用960万元,计划完成预算费用为910万元;实际成本855万元,计划成本801万元。

检查现场时发现:

(1)塔吊与临时生活设施共用一个配电箱;无配电箱检查记录。

(2)塔吊由木工班长指挥。

(3)现场单行消防通道上乱堆材料,仅剩1m宽左右通道,端头20m×20m场地堆满大模板。

(4)脚手架和楼板模板拆除后乱堆乱放,无交底记录。

工程进展到第28周4层结构拆模后,劳务分包方作业人员直接从窗口向外乱抛垃圾造成施工扬尘,工程周围居民因受扬尘影响,有的找到项目经理要求停止施工,有的向有关部门投诉。

问题1.计算下表中A、B、C、D四项工作的评价系数、成本系数和价值系数(将此表复制到答题卡上,计算结果保留小数点后两位)。

2.在A、B、C、D四项工作中,施工单位应首选哪项工作作为降低成本的对象?说明理由。

3.计算并分析C工作的费用偏差和进度偏差情况?

4.根据公司检查现场发现的问题,项目经理部应如何进行整改?

5.针对本次扬尘事件,项目经理应如何协调和管理?

2007年度全国一级建造师执业资格考试试卷

专业工程管理与实务试卷标准答案

满分160分

上一页 页码:[<< 1 ...3 4 5 6 7 >>] 下一页 共7页

打印】 【网站论坛】 【字体: 】 【发表评论】 【关闭
更多关于 2007年一级建造师《房屋建筑工程》考试试卷及答案 的资料
· 辽宁省2010年一级建造师成绩查询时间 [2010-12-21]
· 2010年湖南省一级建造师成绩查询时间为12月底前 [2010-12-21]
· 北京市2010年一级建造师执业资格考试成绩公布时间推迟 [2010-12-20]
· 建设部关于印发《房屋建筑工程施工旁站监理管理办法(试行)》的通知 [2010-12-17]
· 2010年河北省一级建造师剩余印章领取 [2010-12-14]

热点专题

资源型城市生态化转型道

进行中的“京津冀一体化

智能交通让城市发展更美

楼房坍塌,“快餐式建筑
行业人物.
学术论文
电子图纸
工程案例
丹佛艺术博物馆住宅
The Museum Residences是由美国著名建筑师Daniel Libeskind设计的。… [详情]
软件下载
考试信息
规划论坛

中华人民共和国住房和城乡建设部城乡规划管理中心  指定合作网站   城市发展与规划大会  官方网站
主办:中国城市科学研究会(CSUS)  承办:沃德高科(北京)科技有限公司 新浪微博 腾讯微博 微信 Add to Google
Copyright ©2007-2009 CITYUP.ORG.All Rights Reserved.
通信地址:住房和城乡建设部北附楼312室(100835)
联系信箱:cityupcityup.org  传真电话:010-88585380
服务热线:010-88585610/11/12转803  QQ:325178919  325178913
版权所有: 都市世界-城市规划与交通网
京ICP备12048982号-3   京公安网备11010802020994号
